9月2日SEMICON Taiwan 2026大师论坛,台积电高级副总裁侯永清给出了一组罕见的自述:为满足客户需求,台积电设备采购量的预估在去年12月还是基准1倍,一个季度后上修到1.5倍,到7月已冲到1.9倍——半年内近乎翻倍,「过去30年从未见过需求成长如此剧烈」。产能侧:台湾地区13座、海外5到6座晶圆厂同时动工,全球在建近20座,而过去台积电一次最多盖4到5座。同场,日月光资深副总洪松井点明AI封装需求爆发却卡在设备交期,揭示两大制造瓶颈;崇越喊出追不上订单。市场读法是「扩产大周期启动」。这个读法漏了侯永清自己点破的那层:瓶颈已经不在资本,在设备交期和营建工人。

核心结论|总阀门定位

这是产棱体系第五次定位总阀门,但这次阀门在更上游:限制这轮半导体扩产的不再是资本开支(台积电2026年资本开支指引已上调至600–640亿美元、两年接近翻倍),而是「产能的生产资料」——设备交期,和「产能的建设者」——营建工人。侯永清的原话:客户问「既然能盖20座,能不能盖30座」,答案是生态系统还没准备好;没有任何单一设备商能立刻消化近乎翻倍的需求。资本可以一个季度上调一次指引,但物理产能的建成速度被设备和人力锁死——这正是「用物理定律给账本做审计」的标准场景。

封装侧同理:洪松井点出的瓶颈与日月光所在的封测环节直接咬合第13篇(CoWoS总阀门)——台积电3D IC封装一年一代、甚至「技术开发还没到位就要先拉机台」,TCB与混合键合设备(ASMPT、K&S、应材在加速布局)成为扩产关键制约。当晶圆制造和先进封装的扩产同时被设备交期卡住,设备层就是整条链的总阀门。注意阀门内的分层:能交付先进封装设备的厂商(ASMPT比喻TCB与混合键合像DUV与EUV并行)与只能交付成熟封装设备的厂商,吃到的不是同一个景气。

一、先把事实摆齐:三组数字与一个回答

第一组:资本开支——2024年297.6亿美元,2025年409亿(+37%创新高),2026年指引600–640亿,两年接近翻倍。第二组:设备采购需求倍数——2025年12月基准1倍→2026年一季度1.5倍→7月1.9倍,半年近翻倍。第三组:在建晶圆厂——过去常态4到5座,现在全球近20座同步(台湾13座+海外5–6座)。一个回答:侯永清说最大制约是营建工人短缺(台湾与亚利桑那同样受限)叠加设备商交期压力;「没有任何单一设备商能立刻消化这个需求,必须依赖整体生态系统的同步升级」。

封装与外围的同向信号:日月光洪松井揭示AI封装两大制造瓶颈;成熟封装也转入紧缺——引线键合设备交期拉长,成熟封装价格开始上调,中小IC设计厂已被要求预付资金锁定产能(又一个押金链条信号,与#12英伟达2790亿、#15华邦2030同构)。设备商侧:K&S扩建先进封装工厂(2027财年下半年完工)、ASMPT在TCB与混合键合双线布局并押注CPO、应材加速——设备端自身也在被订单追着跑。

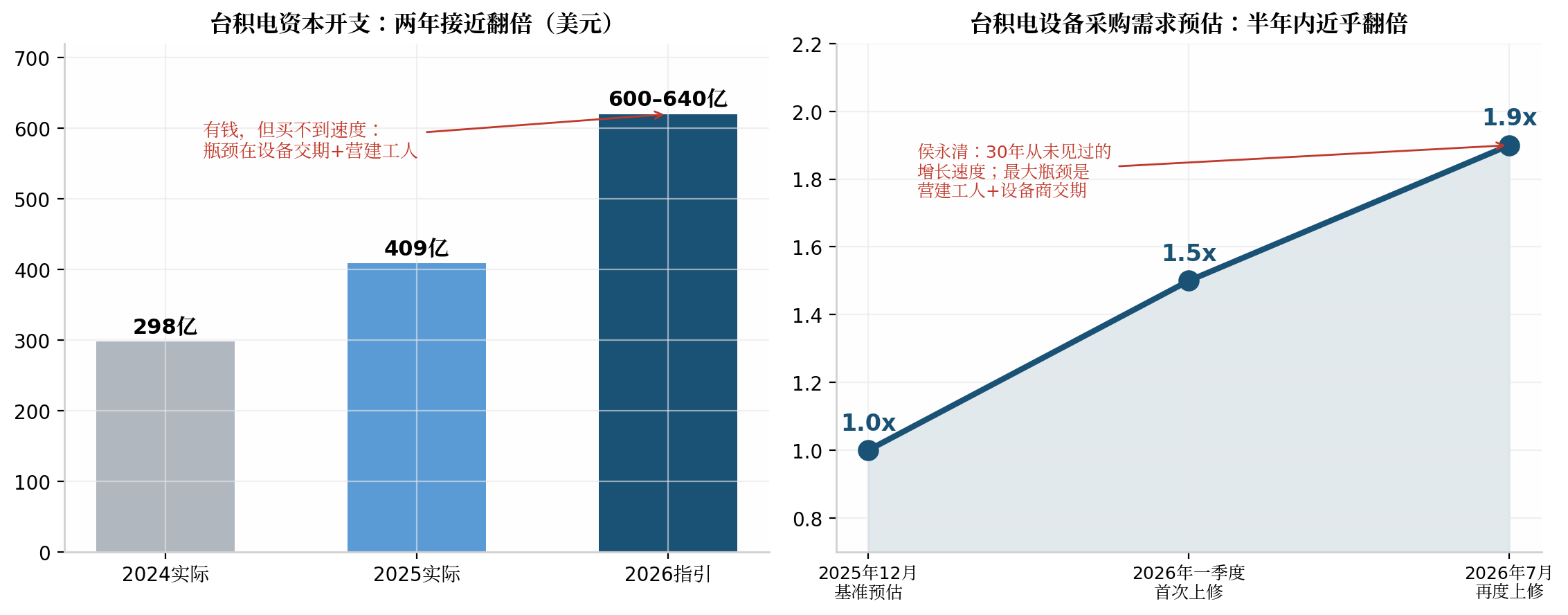

图1:左——台积电资本开支两年近翻倍;右——设备采购需求预估半年1x→1.9x,斜率比资本开支更陡。数据来源:台积电财报与指引、侯永清SEMICON Taiwan 2026发言,截至2026年9月4日。

二、阀门为什么是上移的:从产能到「产能的生产资料」

产棱此前定位的总阀门都在产业链中段——热(#10)、织机(#11)、CoWoS(#13)、铜箔设备(#16)。这次信号显示阀门上移了一层:当买家把现金锁到2028年以后(第18篇博通3450亿供应锁定),中游产能的确定性需求反向传导为设备订单的半年翻倍,设备商的交期于是成为所有扩产计划的公约数约束。这个结构的推论很直接:中游产能缺口(CoWoS、先进制程)的缓解时间,不取决于台积电的资本开支意愿,而取决于设备商的交付能力——监测中游何时宽松,应该看设备商的积压订单消化速度,而不是看台积电的指引。

三、别混谈:三个需要切开的读法

第一,「20座厂同建」不等于产能20倍——建厂到量产隔着装机、爬坡、良率,侯永清强调设备需求半年翻倍但「没有人能完全跟上」,资本与产能之间隔着物理时间。第二,设备商受益不等于所有设备商受益——先进封装设备(TCB、混合键合、FOPLP相关)与普通封装/前段成熟制程设备是两个景气,ASMPT的「DUV与EUV并行」说的就是这种分层。第三,也是最重要的诚实记录:同场的鸿海董事长刘扬伟明确提醒「所有供应链从业者都面临巨大扩产压力,并且难免担忧这些扩张投资能否收回成本」——20座厂的另一面是,如果AI需求在2028年前后失速,这批产能就是下一轮过剩的种子。产棱记录这个反方信号,不因为它今天正确,而因为它是未来证伪检查的锚点。

四、证伪条件

① 台积电季度设备采购需求预估从1.9倍显著回落(回到1.2倍以下)——扩产需求过热证伪,设备层总阀门松动。

② 台积电2026–2027年资本开支指引下修——扩产意愿证伪,需回溯检查需求端(联动#18条件③)。

③ 先进封装设备交期明显缩短、成熟封装价格回落且预付款链条消失——封装瓶颈缓解,#13与本篇的定位同步降级。

五、监测仪表盘

监测变量当前状态跟踪频率证伪阈值
台积电设备采购需求倍数1.9x(2026年7月)季度财报/法说回落至1.2x以下=条件①
台积电资本开支指引600–640亿美元(2026)季度指引下修=条件②
先进封装设备交期(ASMPT/K&S/应材)拉长中,K&S扩产2027下半年完工季度交期显著缩短=条件③
成熟封装价格与预付款要求价格上调、预付款锁产能季度价格回落+预付款消失=条件③
刘扬伟「回收成本」担忧的演化仅口头提醒事件若主要厂商公开削减扩产计划=周期顶部预警信号
